Tekonurmen täyteaineeksi esitettiin perinteistä kumirouhetta kustannussyistä, mutta säästö vähäinen niin valinnaksi tuli
polymeeripäällysteinen hiekka tulevan EU:n mikromuoviasetuksen mukaisesti. Muita muutoksia esitykseen ei tehty. Paha takaisku ettei
Juholanpellon jalkapallokenttää rakenneta varsinkin, kun junnujen ja nappuloiden käyttämän Ainolan nurmikenttien tilalle on tulossa asuntotuotantoa. Pääasia kuitenkin, että Keskuskentän hanke toteutuu.
Kaupungin hallituksen kokous 19.6.2023
Kustannussäästötoimenpiteet kohdistetaan karkeasti seuraavasti suunnittelun tässä vaiheessa:
Keskuskentän tekonurmen täyteaine
Paalutusmuutokset ja muut maanrakennukseen liittyvät muutokset
Kalusteisiin ja aitoihin liittyvät muutokset ja karsinnat
Juholanpellon suunnitelman karsiminen
Istutusten karsinta
AV-ratkaisuiden karsinta
Keskuskentän ja Juholanmäen parkkialueiden laajuuden karsinta
Tilaajatehtävien tuntimäärän karsinta
Leikkipaikan ja ulkokuntosalin toteuttamatta jättäminen
(lisäselvitetään, tutkitaan mahdollinen lähiliikuntapaikka-avustus)
Juholanmäen laajuuden karsinta
Tilannetta ja toimenpiteitä on käsitelty käyttäjäfoorumeissa 25.5.2023 ja 12.6.2023.
Hankkeen toteutuneet kustannukset ovat olleet 13.6.2023 mennessä yhteensä 373 861 €. Kehitysvaiheen kustannusten arvioidaan olevan kokonaisuudessaan n. 135 000 €, joista n. 60 000 € toteutuu heinäkuun loppuun mennessä.
KS
Ehdotus
Esittelijä
Iiris Laukkanen, kaupunginjohtaja,
iiris.laukkanen@jarvenpaa.fiKaupunginhallitus päättää
edetä Liikuntapuiston rakentamisessa niin, että kustannusarviossa pysytään karsimalla projektijohtourakan kehitysvaiheessa esiin tulleita asioita ja poikkeamalla hankesuunnitelmasta.

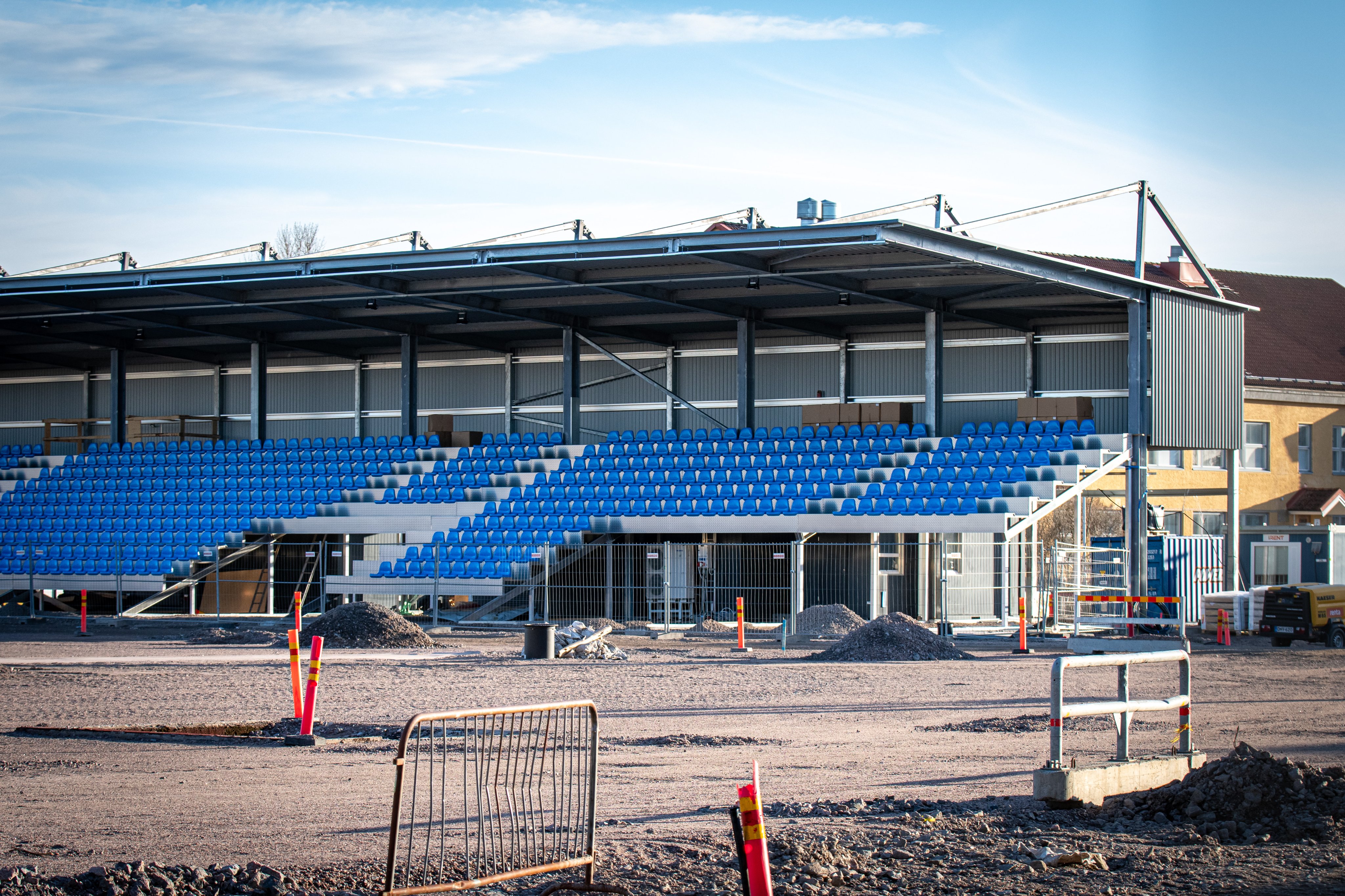

että liikuntapaikka- ja alueurakka sekä katsomon urakkasopimukset allekirjoitetaan.
että ennen toteutusvaiheen sopimusten laatimista kustannustilanne tuodaan tiedoksi kaupunginhallitukselle.
Päätös
Hyväksyttiin esittelijän muutetun päätösehdotuksen mukaisesti.
